PMBOK-AIとは?従来PMBOKとの違い・7つの原則・導入ステップを解説|Panda Office

千書いた人:千葉 哲也(パンダオフィス代表)

この記事の要点

AIをチームに入れると、PMの仕事は「作業の管理」から「何を任せ、何を人に残すか」の判断に移る。パンダオフィスは2025年10月からAIと組んで仕事をし、1年で約302万メッセージをやり取りした。その間の事故と費用の記録から、7つの原則を1つずつ確かめ直し、削除・本番への反映・外部への送信・費用の発生の4つを人に残すと決めた。従来PMBOKとの違いと、導入の5ステップを、実際の事故と一緒に示す。

プロジェクトマネジメントの現場で、AIをどう活かすか。この問いに、構想ではなく1年の記録で答えようとしているのがPMBOK-AIです。

この記事は、以下の方を対象にしています。

  • PMとして現場で動いており、AIにどこまで任せてよいかを決めかねている方
  • AI導入を検討しているが、具体的な進め方がわからない経営者・マネージャー
  • PMBOKの知識があり、AIとの統合に関心がある方

Panda Officeは、通信・建設・ITの現場で培ったPM経験をベースに、従来のPMBOK(Project Management Body of Knowledge)にAIエージェント(AI社員)をチームの一員として組み込むPMBOK-AIを提唱しています。2026年10月に、この手法を、2025年10月からAIと組んで仕事をした1年の記録をもとに書き直しました。

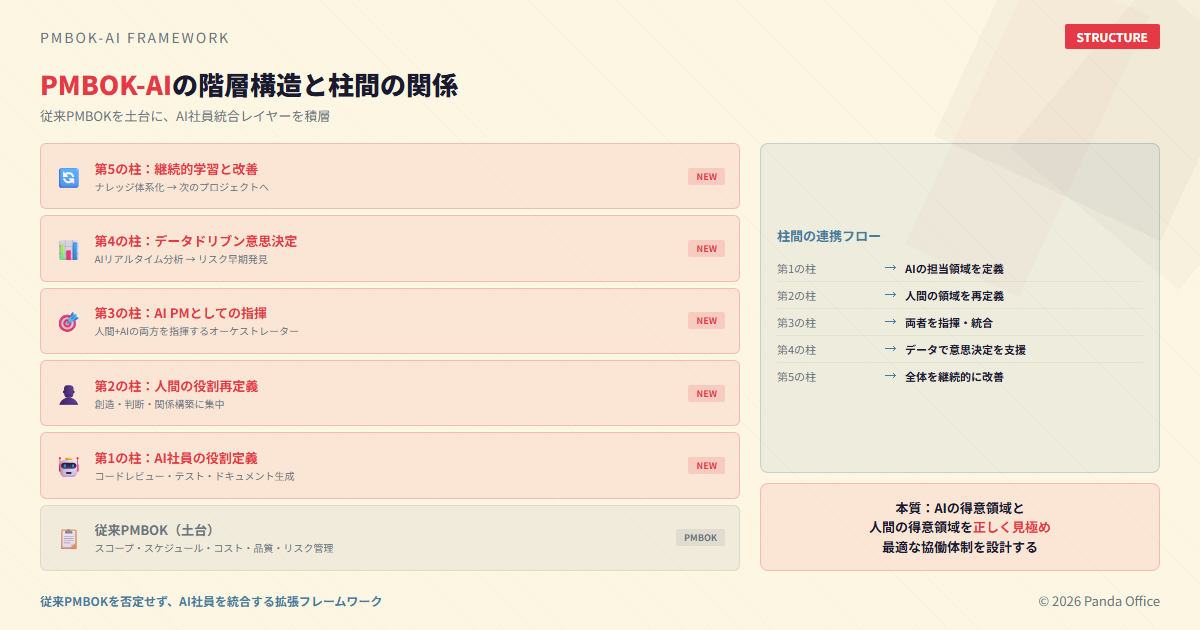

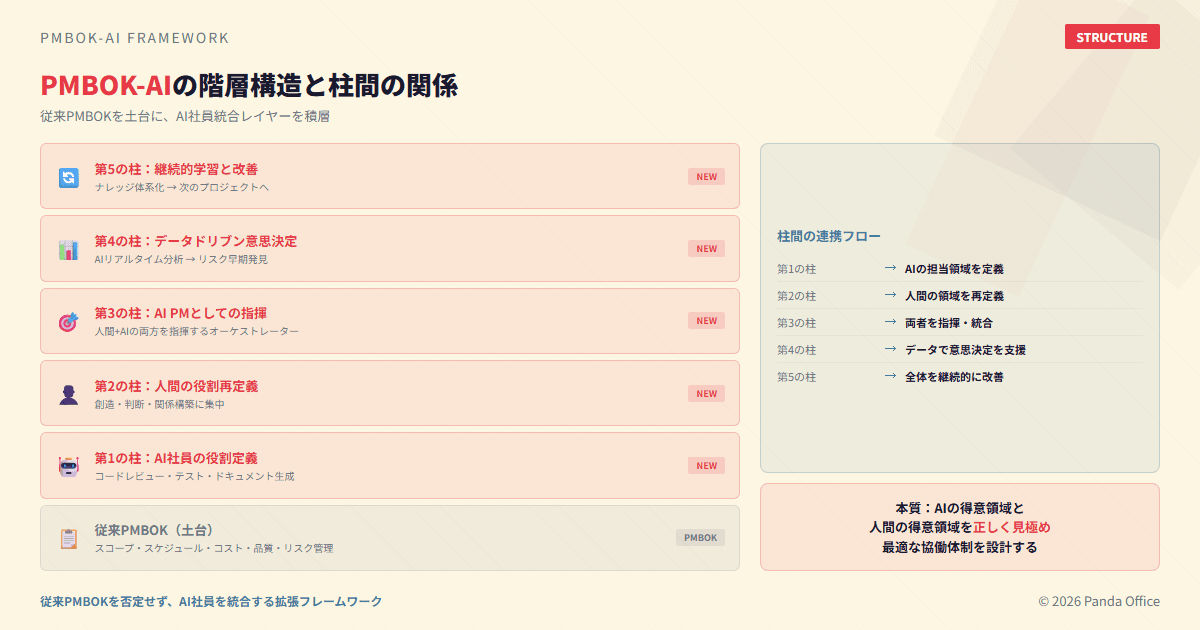

PMBOK-AIとは何か

PMBOK-AIは、従来のPMBOKフレームワークに、AIエージェントをチームメンバーとして組み込む考え方を統合したプロジェクトマネジメント手法です。

従来のPMBOKが「人間のチーム」を前提としていたのに対し、PMBOK-AIは人間とAIのチームを前提にプロジェクトを設計します。AIに役割と権限を渡して仕事を任せ、取り消せない操作だけは人に残す。これが、1年使ってたどり着いた形です。

ずんべぇ
ずんべぇ
AIをチームに入れたら、PMの仕事って減っちゃいませんか?
うぉんば
うぉんば
減るというより、役割が変わる。「管理者」から、人とAIを両方動かす「指揮者」へ。
ずんべぇ
ずんべぇ
じゃあ、何でもAIに任せちゃえばいいんですね。
うぉんば
うぉんば
最初はそうやった。でも1年やって残ったのは逆側のルールだった。消す・本番に出す・外に送る・お金を使う、この4つは人が押す。
ずんべぇ
ずんべぇ
4つだけ? ほかは任せるんですか?
うぉんば
うぉんば
そう。確認を増やすと、返事が全部「お願いします」になって形だけになる。人に残す操作を絞るのが、PMBOK-AIの起点だ。

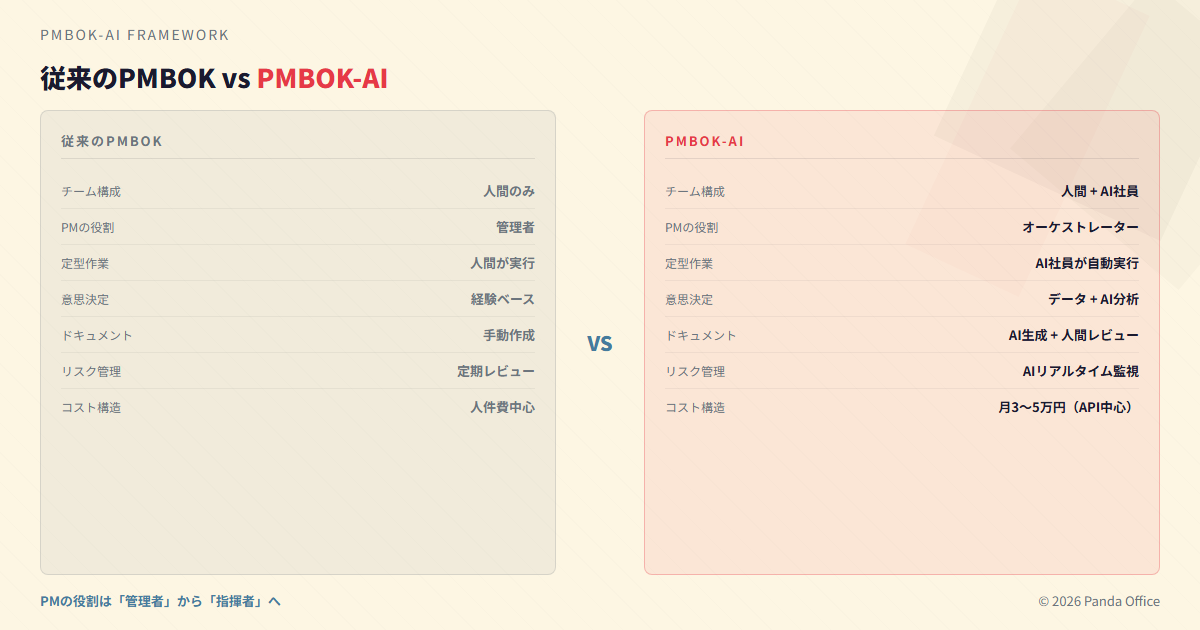

従来のPMBOKとの違い

項目従来のPMBOKPMBOK-AI
チーム構成人間のみ人間 + AIエージェント(役割と書き込み先を決める)
PMの役割管理者オーケストレーター(AI PM)
定型作業人間が実行AIが実行し、人は承認か停止を決める
取り消せない操作担当者の判断削除・本番への反映・外部への送信・費用の発生は人に残す
事実の扱い経験と報告一次資料を人が取りに行き、日付付きで持つ
ドキュメント手動作成AIが下書きし、正本を1つに決める
レビュー人間のみAIが見て、重大・高の指摘がゼロで終了(上限3周)

最も大きな違いは、4行目です。AIが答えを返すだけなら、人が読んでから使えば済みました。AIがファイルを消し、設定を変え、外部のサービスを呼ぶようになると、人が読む前に操作が終わります。どの操作に人の確認を挟むかを、先に決めておく必要があります。

1年でどれだけ使ったか

パンダオフィスは、2025年10月に最初の受託案件の開発をAIと組んで始めました。

  • 利用量:計測を始めた2025年12月27日から2026年10月14日までに、3,024,411メッセージ、5,059セッション
  • 作業量:全リポジトリのコミット数は、2026年2月の28から、9月の2,941まで増加
  • 管理するシステム:受託15、自社プロダクト11、プラットフォーム18、Webとランディングページ7の計51
  • 運用:2026年5月から、朝7時と夕方19時にAIが状況を報告し、人が承認するか止めるかを決める

(出典:自社のAI利用統計 2025-12-27〜2026-10-14(3台合算)、自社のコミット記録・システム一覧 2026-10)

ただし、量が増えたことは成果と同じではありませんでした。2026年8月には、毎回読み込む設定が約45,000トークンまで膨らみ、1本のスクリプトのレビューが19周しました。AIの量は、使い方を決めなければ、費用と手戻りに変わります。

PMBOK-AIの7つの原則

PMBOK-AIの原則は7つです。旧版では、構想として示していました。改訂版では、それぞれの原則に、それを生んだ事故を1つずつ対応させています。原則は、先に決めたものではなく、事故のあとに残ったものとして読んでください。

1. 共進化 ― 古いルールを退役させる

人がAIにフィードバックを返し、賢くなったAIが人に新しい視点を返す。このループでチーム全体が進化する、という原則です。

事故: 2026年8月、正反対のことを言う新旧のルールが、両方読み込まれていると分かりました。AIは黙って片方を選びます。

残ったルール: 古いルールは、消さずに理由を書いて退役させる。モデルの名前ではなく、役割でルールを書く。共進化とは、足し続けることではなく、古いものを手放すことでもありました。

2. Human-in-Command ― 取り消せない操作は、人に残す

最終決定権と倫理的責任は、常に人が持つ、という原則です。

事故: 2026年8月、退避が済んでいないデータを、他のフォルダとまとめた1行の削除コマンドで消しました。注意書きは、同じ回答の中にありました。

残ったルール: 削除、本番への反映、外部への送信、費用の発生は、AIが実行できない形にして人に残す。「最終決定権は人間に」という抽象的な宣言が、4つの操作にまで具体化できました。

3. 目的志向 ― 手段が目的になるのを止める

管理するのは、タスクの消化ではなく、プロジェクトの目的だ、という原則です。

事故: 2026年8月、1本のスクリプトのレビューが19周しました。規約に後から足した基準が、レビューを続けること自体を目的に変えていました。

残ったルール: 重大・高の指摘がゼロになったら終了し、上限は3周。基準を後から足さない。

4. 動的価値 ― 公開した後を、測り続ける

価値は公開した瞬間に完成するのではなく、測り続けて維持するものだ、という原則です。

事故: 2026年8月、ある受託案件の手戻り率が、6月の10%、7月の13%から、169%に跳ねていました。同じ時期、自動実行の記録は「成功」でしたが、保存された中身は空振りでした。

残ったルール: 手戻り率を月ごとに数える。成功という表示を信じず、保存された中身を確かめる。

5. 透明な認知 ― 根拠を、人が取りに行く

AIの出力は、根拠と一緒に受け取る、という原則です。

事故: 2026年6月、渡した確定データをAIが改変しました。8月には、2体のAIが「誤り」と報告した数値が、一次資料では正しいものでした。

残ったルール: 確定した数字は、AIを通さず、プログラムが直接書き足す。既存の記述を直す前に、一次資料を人が1回取る。AIに根拠を出させるだけでなく、人が根拠を取りに行くところまでが原則になりました。

6. システム責任 ― 誰が設定したかではなく、何が同居しているか

問題の原因を個人に帰さず、仕組みのどこに問題があったかを問う、という原則です。

事故: 2026年7月、1つのアプリの設定ミスで、同じ基盤に同居する別のアプリが約20分止まりました。

残ったルール: 同居の作法を規約に書く。問うべきは、設定を変えた人ではなく、何が同居しているかを知る手段がなかったことでした。

7. オーケストレーション ― 分けた先で足りなくなるもの

得意なことも伝え方も違う、人とAIという知性を調和させるのがPMの仕事だ、という原則です。

事故: 2026年3月から4月、作業を並列化したら、文書上の数字が実装とずれました。7月には、起票済みの課題を見落として二重に作りました。

残ったルール: 担当ごとに書き込み先を決める。実装ベースの数字を正とする。確認は、手順書ではなく仕組みで強制する。指揮者の仕事は、演奏者を増やすことではなく、分けたあとに足りなくなる文書と正本を管理することでした。

(出典:自社の運用記録・事故記録 2026-03〜2026-08)

なぜ今PMBOK-AIが必要なのか

AIは、人が読む答えを返すものから、操作するものに変わりました。2026年には主要各社が、数時間から数日続く仕事をAIに任せる製品を発表し、エージェントごとの権限や監査ログも備え始めています。PMIも2026年6月9日に、ポートフォリオ・プログラム・プロジェクトマネジメントにおけるAIの標準を公開し、全段階で人が関与することを前提にしました。

(出典:各社の発表(Microsoft 2026-05-01、OpenAI 2026-07-09、Google 2026-10-08)、PMI の発表 2026-06-09)

一方で、使うことと成果が出ることは別です。McKinsey の2026年の調査では、回答者の80%が「AIで自分の生産性が上がった」と答えた一方、利益(EBIT)にプラスの寄与があった組織は37%で、前年からほぼ横ばいでした。

(出典:McKinsey「The state of AI in 2026: On the road to ROI」2026-08-25)

AIを使うこと自体は、もう差になりません。何を任せ、何を人に残し、それをどう守らせるかが、成果を分けます。

ずんべぇ
ずんべぇ
ルールを手順書に書いておけば、AIは守ってくれますよね?
うぉんば
うぉんば
それが一番危ない。手順書の約束は、最後はAIの判断に預けることになる。実際に破られた。
ずんべぇ
ずんべぇ
じゃあ、どうしたんですか?
うぉんば
うぉんば
予定やタスクの書き込みは、人が承認ボタンを押すまで実行されない形にした。守らせたいことは、約束じゃなくて仕組みにする。

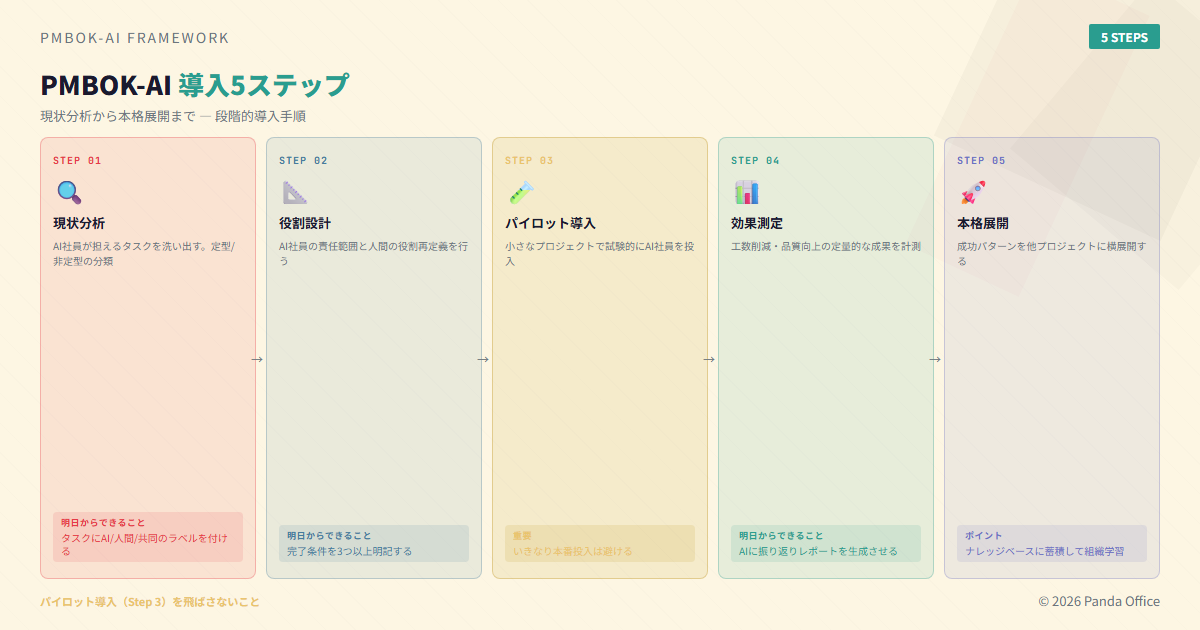

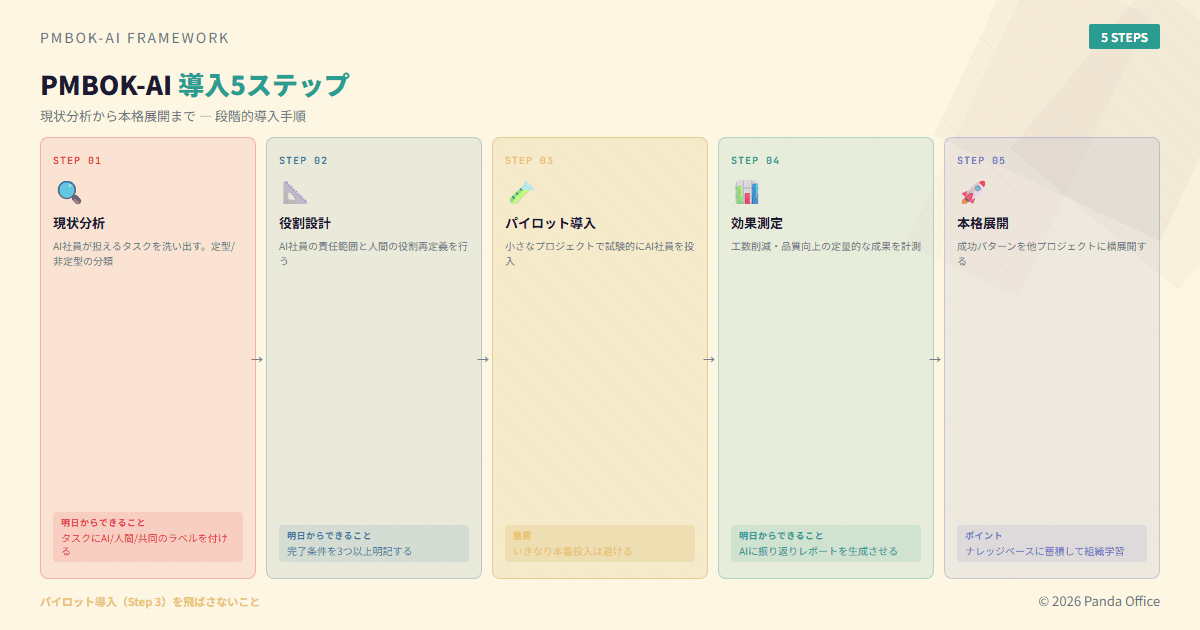

PMBOK-AIの導入ステップ

PMBOK-AI導入5ステップ

  1. 現状分析:今の業務を棚卸しし、AIに任せられる作業と、人に残す操作を分ける。削除・本番への反映・外部への送信・費用の発生が、どこで起きるかを先に洗い出す
  2. 役割設計:AIごとに役割と書き込み先を決める。承認の段階(知らせる/見てもらう/承認が要る/必ず止める)を、操作ごとに割り当てる
  3. パイロット導入:1つの業務で試す。この段階で、手戻り率と費用を数え始める
  4. 効果測定:作業量ではなく、手戻り率・費用・止まった回数を見る。AIの「成功」表示ではなく、保存された中身を確かめる
  5. 本格展開:対象を広げる。同時に、使わなくなったルールを退役させ、毎回読み込む設定を絞る

導入時の注意点: ステップ3を飛ばして、いきなり本番の業務にAIを入れるのは避けてください。品質の確かめ方が固まらないうちに広げると、手戻りのコストがかえって増えます。パンダオフィスでも、最初の半年は、テストは通るのに仕様と違う実装が量産されました。AI活用の失敗から学んだ教訓はこちら。

Panda Officeの実践と、続きを読む

PMBOK-AIの原則と実践は、マガジンの2つのシリーズにまとめています。

実際のプロジェクトへの適用事例はPMBOK-AIを自社サイト構築に適用した結果を、1人のPMが複数案件を同時に進める方法はこちらの記事をご覧ください。

まとめ

PMBOK-AIは、AIを「ツール」ではなく「チームメンバー」として迎える、プロジェクトマネジメントのフレームワークです。

ただし、迎えるほど、AIが人の確認なしに実行できる操作も増えます。1年の記録から残ったのは、取り消せない操作だけを人に残し、守らせたいことは仕組みにし、確かめる場面を絞り、足すより絞って測るというルールでした。まずは1つの業務から、AIに任せる範囲と人に残す操作を決めてみてください。

よくある質問(FAQ)

PMBOK-AIを導入するのに技術的な知識は必要ですか?

プログラミングの知識は必須ではありません。ただし、AIの出力を評価する力と、一次資料を自分で確かめる習慣は必要です。PMのためのプロンプトエンジニアリングで具体的な指示の出し方を解説しています。

小さな組織でも導入できますか?

はい。Panda Officeでは、人間1名がAIエージェントと組んで、計51のシステムを管理しています(2026年10月時点)。人数が少ないほど、AIに任せる範囲と人に残す範囲を先に決めておく効果が大きくなります。詳しくは中小企業のAI活用ガイドをご覧ください。

AIにはどんな業務を任せられますか?

コードの実装、テスト作成、ドキュメントの下書き、データの集計、コンテンツの初稿などは任せられます。一方、要件と設計の方針、ステークホルダーとの交渉、そして削除・本番への反映・外部への送信・費用の発生を伴う操作の承認は、人が担います。AI社員の導入ガイドで詳しく解説しています。

PMBOK-AIと従来のPMBOKは併用できますか?

はい。PMBOK-AIは従来のPMBOKを否定するものではなく、AIエージェントという新しいメンバーをチームに迎えるための拡張です。既存のPMBOKの知識はそのまま活かせます。
