総務省は2040年末までに約+47GHz幅の周波数確保を計画している。26GHz帯のオークション、700MHz帯の衛星直接通信、そして6G——周波数の追加は今後20年で何度も来る確定イベントだ。ここで効くのは建物の強度ではなく契約書の書き方であり、目的物が「無線基地局設備一式」か型番指定かという1行が5年後のコストを決める。中国は中国鉄塔210万站址・5G 328万局という共用を組織構造で解き、4,300億元超のコストを削減した。日本にこの構造変更は不可能だ。だからこそ契約と履歴をデータで押さえた側が強くなる。さらに中国は「データ資産の貸借対照表計上」を会計制度にした。本記事では、基地局データを「交渉のため」に持つ発想の転換と、サイト・権利・契約・設備・無線局・容量の6分離、初日に決めるべき5項目までを20年の現場経験から示す。

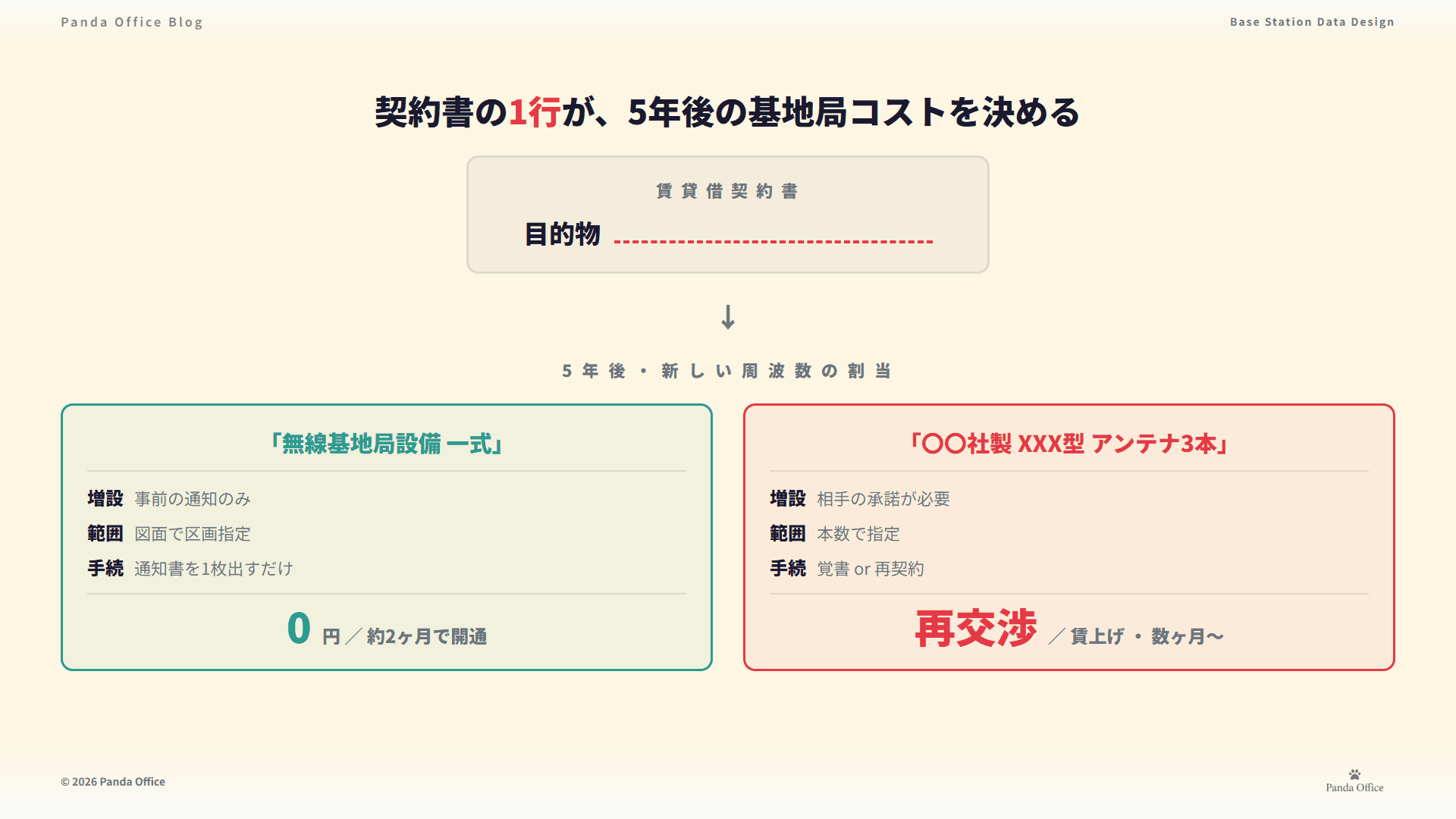

契約書の1行が、5年後の基地局コストを決める

同じ屋上に、同じ賃料で、同じ設備を置く。それでも5年後のコストは、契約書の1行で大きく変わる。 目的物の欄が「無線基地局設備一式」と書いてあるか、「〇〇社製 XXX型 アンテナ3本」と書いてあるか。たったそれだけの違いだ。

私は3Gの時代からこの業界で20年やってきた。その間、同じ屋上に何度も足を運んでいる。3Gを載せ、4Gを載せ、プラチナバンドを載せ、そして共用の相談に行った。行くたびに、同じ交渉を最初からやり直していた。 本記事は、その繰り返しを終わらせるためのデータ設計の話だ。


周波数の追加は、何度でも来る

データ構造を作り込む価値があるかは、そのイベントが何回起きるかで決まる。1回きりなら手作業でいい。

総務省の「周波数再編アクションプラン(令和7年度版)」は、2040年末までに約+47GHz幅の追加確保を目標に掲げている(2023年末時点で約26.5GHz幅を確保済み)。直近で動いているものだけでも、これだけある。

  • 26GHz帯:5G向けに、条件付オークション方式での割当を目指す
  • 700MHz帯:スマートフォンと衛星の直接通信
  • 6G:Beyond 5G推進戦略2.0に基づく推進

つまり周波数の追加は、これから20年で何度も確実に来る。そのたびに「どの局に載せられるか」を数千局ぶん判断することになる。

参考までに、現状の規模感はこうだ。全携帯基地局は約113.6万局、うち5Gは30.2万局で26.6%(2025年3月末、総務省 電波利用状況調査)。まだ4分の1である。しかも5Gの過半にあたる16.5万局がインフラシェアリング、つまり1案件に複数事業者が絡む。

特に26GHzのようなミリ波は電波が飛ばないぶん、局数が桁で増える。判断件数が爆発した時点で、手作業は必ず破綻する。


同じ屋上でも、契約書の1行で5年後が変わる

「賃料をかけずに増設できるか」は、建物の強度の話だと思われがちだ。だが現場の実感としては、契約書の書き方で止まっているケースのほうが多い。

具体的に並べてみる。

契約A契約B
目的物無線基地局設備 一式〇〇社製 XXX型 アンテナ3本
増設の手続き事前の通知のみ相手の承諾が必要
使用範囲図面で区画指定本数で指定

5年後、新しい周波数が来たときに何が起きるか。

契約A ── 通知書を1枚出すだけ。追加賃料は発生せず、契約変更も不要。工事の段取りだけで済む。

契約B ── 目的物に書かれていない設備を載せることになるため、契約の再交渉が必要になる。相手には承諾しない自由がある。賃料の値上げ交渉に発展し、合意までに数ヶ月かかることも珍しくない。

厄介なのは、契約Bのほうが目先の賃料は安いことが多いという点だ。相手の立場からすれば、対象を限定するかわりに賃料を抑えるのは合理的な取引になる。だから何も考えずに結んでいくと、ポートフォリオはBで埋まっていく。

ずんべぇ
ずんべぇ
増設できるかって、屋上の強度で決まるんじゃないんですか?
うぉんば
うぉんば
強度で止まることもある。でも実際は、契約書に「これしか置いていい」と書いてあって動けない方が多いんだ。
ずんべぇ
ずんべぇ
えっ、それって契約を結んだ時点で決まっちゃってるってことですか…?
うぉんば
うぉんば
そう。5年後のコストは、契約書にサインした日にほぼ決まっている。

中国はこれを組織構造で解いた。日本は解けない

先日、深圳を訪ねる機会があった。無人自動車が走り、ドローンが日常の風景に溶けている。そこで言われたのは「AIで業務効率化はもう古い、会社のコアにAIを組み込め」という話だったが、通信インフラの人間として本当に驚いたのは別のところにあった。共用の前提が、そもそも違う。

中国は組織構造で解いた。日本は解けない——中国鉄塔210万站址と日本の5G 30.2万局の構造比較

中国鉄塔(China Tower)は、3キャリアのタワー資産を1社に統合して生まれた会社だ。数字はこうなっている。

項目規模
保有サイト210万站址
累計基地局620万局超(うち5G 328万局超)
共同建設・資源最適化による削減額4,300億元超(日本円で数兆円規模)

日本の5Gは30.2万局。中国の5Gだけで328万局、実に10倍以上だ。そして重要なのは規模ではなく構造のほうにある。

中国は「共用するかどうか」を、案件ごとの交渉ではなく組織構造で解いた。 サイトは最初から共用資産であり、そこに各社が載る。だから「増設のたびに地権者と再交渉」という工程が、構造的に発生しにくい。

翻って日本はどうか。キャリア4社があり、5G JAPAN・JTOWER・Sharing Design といった複数のシェアリング事業者がある。5Gの過半にあたる16.5万局が共用だが、それは1案件ごとに調整して積み上げた16.5万局だ。 そして今からこの構造を中国型に変えることは、まず不可能である。

ずんべぇ
ずんべぇ
じゃあ日本は不利ってことですか…?
あざらす
あざらす
構造では勝てない。だからこそ、契約と履歴をデータで押さえた側が強くなる。
ずんべぇ
ずんべぇ
組織で解けないから、データで解くってことですね。
あざらす
あざらす
そう。中国が組織構造で得た効率を、日本は情報の非対称性で取りにいくしかない。

そして、来るのは周波数だけではない

もうひとつ、中国鉄塔の動きで見ておくべきものがある。彼らは2026年4月に「2026—2030年 低空経済戦略規画」を発表し、10万機巣(ドローンポート)の建設と百億元規模の売上目標を掲げた。既存のタワー資源を再利用して、低空監視・環境保護・都市ガバナンス・水資源管理向けのエッジコンピューティングを提供している。さらに既存サイトを転用した分散型衛星地上局まで手がけている。

提供単位も象徴的だ。「站址 + 電力 + 伝送 + 計算力」を一体でパッケージ販売している。 基地局サイトはもはや、電波を飛ばすだけの場所ではない。

低空経済は2026年の政府活動報告で「新興支柱産業」に位置づけられ、集積回路・航空宇宙・バイオ医薬と並んだ。深圳は5G-A基地局を8,000局超新設し、低空離着陸施設を249カ所から2026年末までに1,200カ所へ増やす計画だ。私が深圳で見たドローンの風景は、この計画の途中経過だったわけである。

ここから日本の実務に持ち帰るべき示唆は明快だ。

将来サイトに来るのは、新しい周波数だけではない。新しい用途が来る。

そのとき効くのが、契約書の「目的物」と「第三者利用の可否」だ。目的物が「無線基地局設備一式」としか書かれていない契約で、ドローンポートやエッジサーバーは載せられるのか。第三者利用が不可なら、その収益機会は最初から存在しない。周波数追加への備えは、そのまま事業転換の自由度への備えでもある。


データは「分析のため」ではなく「交渉のため」に持つ

ここが本記事で一番言いたいことだ。

データ活用というと、たいてい「可視化して改善する」という文脈で語られる。ダッシュボードを作り、遅延を見つけ、対策を打つ。それ自体は正しい。だが通信インフラの現場で本当に効くのは、そこではない。

用地交渉のテーブルを思い出してほしい。こちらはこう言われる。

  • 「他社さんはもっと出していますよ」
  • 「増設するなら、賃料も上げてもらわないと」
  • 「前の担当の方は、こういう話でしたけど」

このとき、こちらの手元には何があるか。記憶と、前任者の引き継ぎメモと、勘だ。

もしここに「同種の物件で、同じ条件で、過去に何件がどう決着したか」があったらどうなるか。話し方がまったく変わる。交渉は、感じの良さではなく事実の量で決まる場面がある。

そして、この非対称性に気づいてほしい。

よくあるケース
あざらす

オーナー側が知っているのは、自分の物件1つだけだ。一方こちらは、全国で数千局の交渉を経験している。本来、圧倒的に情報を持っているのはこちら側である。

つまり、こういうこと
だがそのデータが構造化されていなければ、「知っている」ことにはならない。数千局ぶんの経験が、担当者個人の記憶に閉じ込められたまま、異動と退職で消えていく。

だから私は、基地局データの目的をこう置いている。

分析レポートを出すためではなく、交渉のテーブルで事実を出せるようにするために持つ。

この立て方をすると、必要な項目が変わってくる。「進捗率」や「達成率」といった集計値ではなく、**「誰が」「何を懸念して」「どう決着したか」**という個票の履歴が要る。集計はそこから後で作れるが、逆は絶対にできない。

中国は、その先で「データを帳簿に載せた」

ここでもう一度、中国の話を挟みたい。あちらは「データは資産だ」という主張を、会計制度そのものにしてしまった。

財政部の「企業データ資源関連会計処理暫行規定」により、企業はデータ資源を貸借対照表に計上できるようになった(2024年1月施行)。自社利用のデータは無形資産、取引目的のデータは棚卸資産として区分され、貸借対照表には「うち:データ資源」という項目が加わる。あわせて全国統一のデータ財産権登記制度の構築も進んでいる。

日本の会計制度で同じことはできない。制度が違うので、そのまま真似する話ではない。だが発想は輸入できる。

データを「経費で作った業務の副産物」ではなく、**「積み上がっていく資産」**として扱う。

この一点を変えるだけで、設計が変わる。資産として扱うなら、取得した時点も、その後どう変化したかも、当然に記録が要るからだ。この発想が、次に述べる「上書きしない」という設計原則に直結する。

AIレディの正体で、AI活用の本質はツールではなくデータ整備だと書いた。本記事はその具体編にあたる。通信インフラという領域で「整えるべきデータ」とは何か、という問いへの私なりの答えだ。


何を分けて持つか——混ぜると計算できなくなる

6つのモノを分けて持つ——サイト・権利・契約・設備・無線局・容量

実務では、これらが1枚のExcelに混ざっていることが多い。だが混ぜると、増設の判断が計算できなくなる。

分けるもの中身寿命
サイト物理的な場所。建物・鉄塔・柱数十年(変わらない)
権利誰の土地建物か、どういう権利で使うか10〜30年
契約賃貸借契約と、ぶら下がる覚書5〜20年
設備アンテナ、無線機、電源、伝送7〜15年
無線局免許の単位。周波数と空中線電力バンドごとに増える
容量重さ・面積・電気・設置位置の残り時点ごとの記録

ひとつの屋上を見れば理由がわかる。サイトは1つ。だがアンテナは3〜4本あり、そのうち1本がマルチバンド対応なら複数のバンドを担っている。無線局は免許の単位なのでバンドごとに6局。契約は本体1本に、増設のたびの覚書が3本ぶら下がる。

きれいな1対1にはならない。必ず多対多になる。

残っている容量を、数字で持つ

物理的に載るかどうかの答えは、使用中の量ではなく**「残り」**で持つ。

  • 屋上の積載荷重(許容/現在/残り/根拠図書の日付)
  • 使ってよい面積(同上)
  • 電源容量(同上)
  • アンテナ設置位置(確保ポジション数/使用中/残り/空いている方位)
  • 伝送容量

ここで地味に効くのが、既設アンテナの対応周波数帯だ。マルチバンドアンテナなら、バンド追加でアンテナ交換が要らない。工事も申請も構造検討も不要になる。この1項目があるだけで、新バンド割当時に「最速で載る局リスト」が一発で出る。

上書きしない。全部に「いつからいつまで」を付ける

賃料は改定され、契約は更新され、設備は増減し、許容荷重は補強で変わる。これを上書きで管理すると、過去が消える。

✕ 上書きする ── 賃料欄を書き換える

サイト賃料
サイトA88,000円

今の金額はわかる。だがいつ・いくらから上がったのかは永久に分からない。

◯ 行を足す ── 変更のたびに1行追加し、書き換えない

サイト賃料有効期間
サイトA75,000円2019-04〜2022-03
サイトA82,000円2022-04〜2024-09
サイトA88,000円2024-10〜(現在)

なぜこれが要るか。「3年前の時点で、追加賃料ゼロで載せられた局はどこだったか」に答えられなくなるからだ。 これに答えられないということは、過去の周波数展開を振り返れない、つまり次に活かせないということでもある。

サイトの番号だけは、絶対に変えない

局の名前は変わる(社名変更、共用化、呼称変更)。住所も変わる(住居表示の変更)。管理番号も変わる(組織改編、システム入れ替え)。

だから変わらない内部の番号を1本だけ持ち、呼び名・住所・管理番号はすべて「別名」として紐づける。これがないと、5年前のデータと今のデータが繋がらない。20年スパンの資産にはならない。

あわせて緯度経度には必ず測地系を書く(日本測地系2011など)。周波数が変われば電波の飛び方も変わるので、新バンドのエリア設計をやり直すときに必ず要る。


契約から拾っておく項目

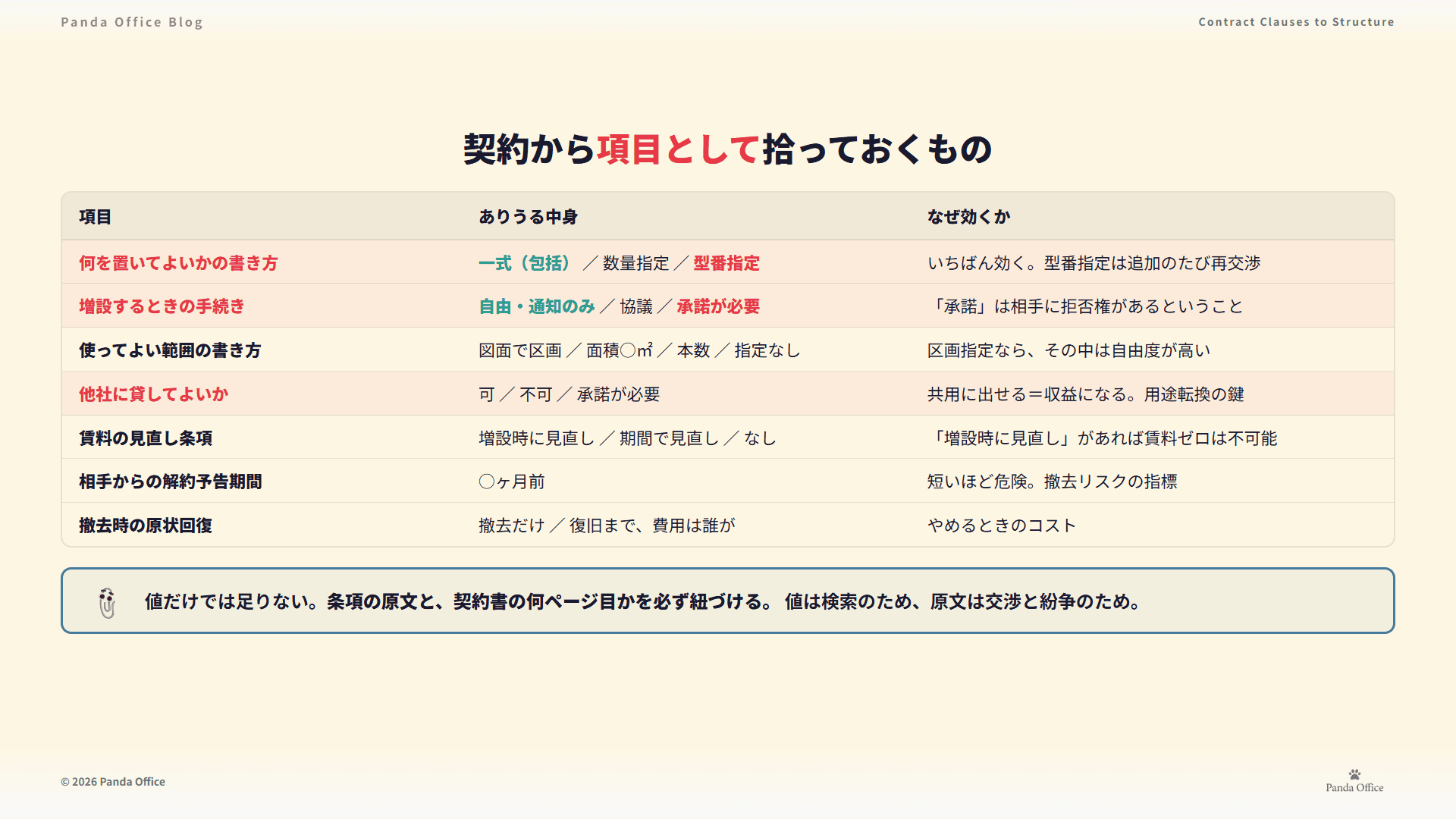

契約から項目として拾っておくもの——目的物の書き方・増設手続き・第三者利用など

契約書のPDFをフォルダに置いてあるだけでは、何も答えられない。条項を1つずつ項目にして持つ。

項目ありうる中身なぜ効くか
何を置いてよいかの書き方一式(包括)/数量指定/型番指定**いちばん効く。**型番指定だと追加のたびに再交渉
増設するときの手続き自由/通知のみ/協議/承諾が必要「承諾」は相手に拒否権があるということ
使ってよい範囲の書き方図面で区画/面積○㎡/本数/指定なし区画指定なら、その中は自由度が高い
重さの上限あり(値)/なし、根拠の図書物理的な天井
電気の扱い実費/定額/上限あり増設すると消費電力は必ず増える
他社に貸してよいか可/不可/承諾が必要共用に出せる=収益になる
賃料の見直し条項増設時/期間経過/なし「増設時に見直し」があると賃料ゼロは最初から不可能
期間と更新のしかた自動更新/協議/定期借家交渉のタイミングを設計できる
相手からの解約予告期間○ヶ月前短いほど危険。撤去リスクの指標
契約を引き継げるか可/不可/承諾が必要譲渡や会社分割で効く
撤去時の原状回復撤去だけ/復旧まで、費用負担やめるときのコスト

必ずセットで持つべきものがひとつある。項目の値だけでなく、その条項の原文と、契約書の何ページ目かを紐づけて保存することだ。 値は検索のため、原文は交渉と紛争のため。値だけでは、いざというとき何の役にも立たない。


周波数を追加するたびに、結果を記録する

ここが未来を作る部分になる。バンドを追加するたびに、サイト1つずつについてこれを残す。

  • どのサイトに、いつ、どのバンドを載せたか
  • 追加の賃料が出たか/いくらか
  • 契約変更が要ったか(不要/覚書/再契約)
  • 建物の補強が要ったか/費用
  • アンテナ交換が要ったか
  • 交渉開始から合意まで何日かかったか
  • 断られた/見送ったサイトと、その理由
  • そのときの契約条項のパターン

これが溜まると、次のバンドが来たときに「一式記載で増設は通知のみ、という条項の契約は、過去のバンド追加で何件中何件が追加賃料ゼロで通ったか」を事実として提示できるようになる。

そして繰り返しになるが、これは分析のためではない。交渉のためだ。

こう言えるかどうかで、用地交渉の判断基準そのものが変わる。

「初期賃料を年12万円上げてでも、一式記載と増設自由を取るべきです。過去の実績では、その差は3回のバンド追加で回収できています」

感覚ではなく金額で説明できるようになる。賃料水準と条項の自由度はトレードオフであり、そのトレードオフを金額換算できる会社は、まだほとんどない。

ずんべぇ
ずんべぇ
でも「断られた理由」なんて、記録しても使い道あるんですか?
あざらす
あざらす
それが一番価値がある。断られた理由はどこにも売っていないし、ネットにも載っていない。
ずんべぇ
ずんべぇ
たしかに…現場でしか手に入らないですね。
あざらす
あざらす
しかも起きた瞬間にしか記録できない。3年後には誰も覚えていないからね。

まとめ:初日に決める5つ、後回しでよい3つ

全部を最初から完璧にする必要はない。後から直せないものと、後からでも間に合うものを分けるのが、いちばん大事な判断になる。

初日に決める(後から直せない)

  1. サイト番号を変えない仕組みと、別名の持ち方
  2. 6つのモノを分ける(サイト/権利/契約/設備/無線局/容量)
  3. 全部に「いつからいつまで」を付ける。上書き禁止
  4. 緯度経度の測地系を統一する
  5. バンド追加の結果を、その都度記録し始める

後回しでよい

  • 契約条項を項目に落とす作業 ── 契約書が保管されていれば、後から抽出できる
  • 交渉議事録の構造化 ── 同じく、文書が残っていれば後追いできる
  • 予測モデル ── データが溜まってからでいい

契約書は残る。だから条項の整理は後回しでいい。だが「なぜこのサイトを見送ったのか」「なぜこの条項で妥協したのか」は、起きた瞬間にしか記録できない。

現行の業務をそのままシステムに写し取ろうとすると、たいてい失敗する(レガシー複製の罠に書いた通りだ)。基地局データも同じで、「今の管理帳票を電子化する」のではなく「次の周波数で何を聞かれるか」から逆算して設計する必要がある。

そして最後に、20年やってきて思うことを書いておく。

私は現場に行けという記事で、机上の完璧より現場の一歩が問題を動かすと書いた。データ設計についても同じことが言える。きれいなER図を描くことが目的ではない。次にあの屋上へ交渉に行く担当者が、手ぶらで行かなくて済むようにすることが目的だ。

3Gから20年、私たちは同じ屋上に何度も通い、そのたびに同じ交渉を最初からやり直してきた。次の周波数が来るとき、それを繰り返すかどうかは、今どういう形でデータを持つかで決まる。
